Modus BI 3.16: развитие диаграммы Ганта, интеллектуальный экспорт в XLSX и улучшенная работа с фильтрами
Мы выпустили Modus BI 3.16 — релиз, в котором развиваем инструменты, запущенные в предыдущих версиях, и делаем повседневную работу с отчетами точнее и удобнее. Диаграмма Ганта получила навигацию и масштабирование, экспорт в XLSX научился отображать переменные и выводить значения фильтров так, как пользователь видит их в интерфейсе, а иерархический фильтр снял ограничение на поиск по большим справочникам.
Диаграмма Ганта: навигация и настройка

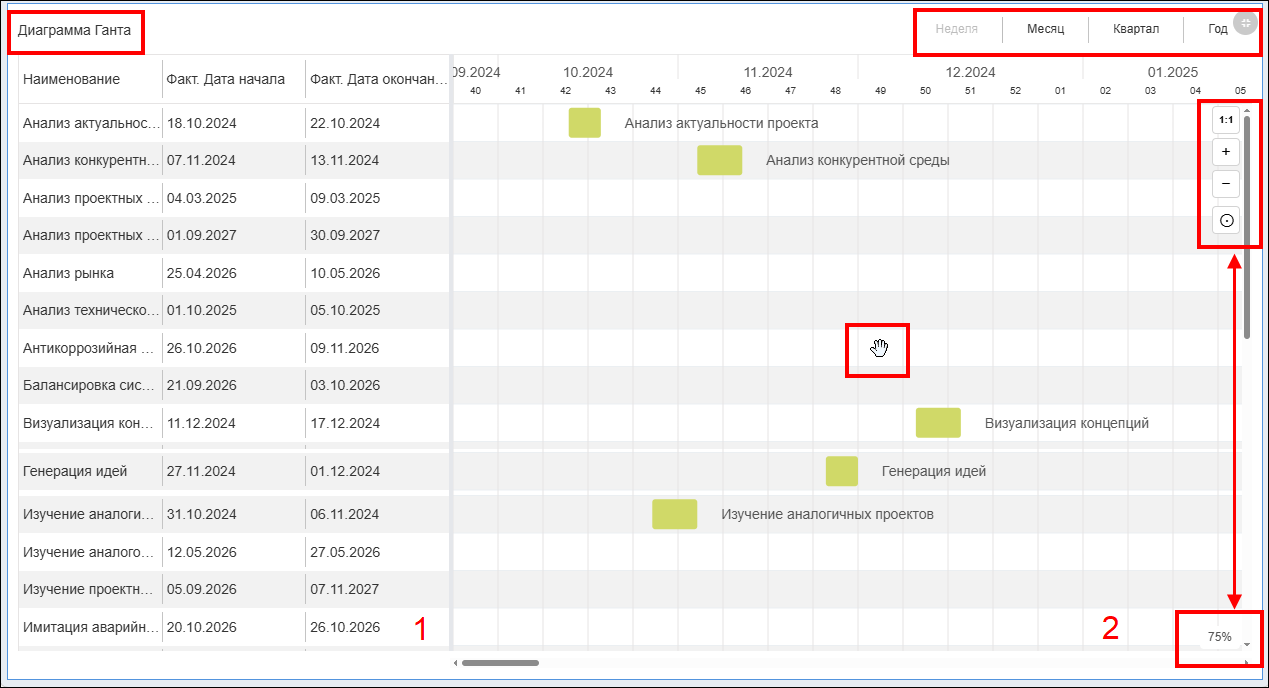

Диаграмма Ганта, выпущенная в релизе 3.13 в статусе beta, продолжает развиваться. В версии 3.16 добавлены масштабирование через Ctrl + колесо мыши и кнопки «+» / «-», перемещение графической части диаграммы курсором в виде руки, а также возможность настраивать ширину колонок для полей с полки «Строки». Навигация по сложным проектным графикам стала заметно удобнее.

Экспорт в XLSX: переменные, читаемые фильтры и управление порядком
Экспорт получил сразу три значимых улучшения:
-
Поддержка переменных отчета: теперь значения переменных, примененных к визуализации, можно выводить в XLSX-файл с помощью новых маркеров {Variables} и {Variables_by_rows}.
-

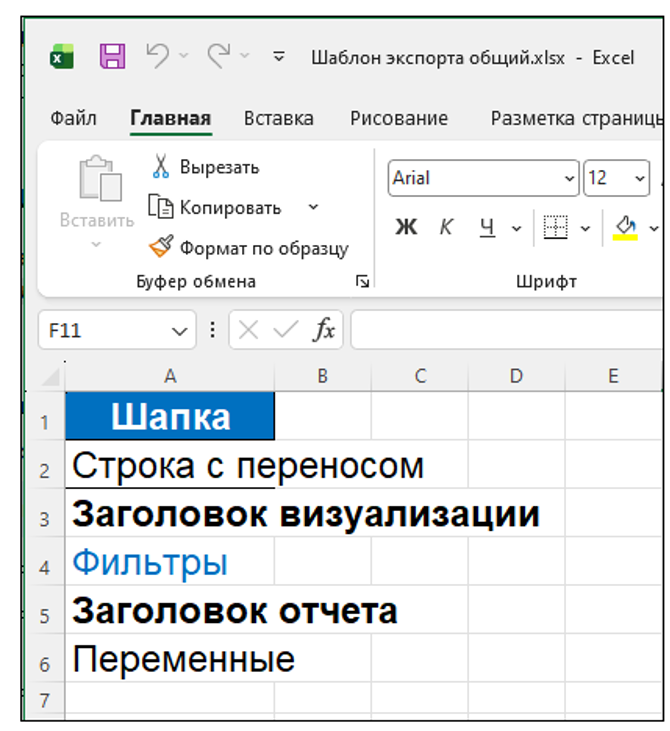

Значения фильтров в XLSX-выгрузке теперь отображаются так же, как в интерфейсе отчета, — без технических идентификаторов и кодов из базы данных. Речь идет про сценарий, когда фильтрация данных происходит по одному полю (техническому), а выбранные значения фильтров отображаются из другого поля с человекочитаемыми названиями.
- Порядок отображения фильтров в XLSX теперь управляется через порядок полей на полке «Фильтры» в настройках визуализации.

Фильтры: автоочистка числовых значений и поиск без лимита
В диапазонных числовых фильтрах реализовано автоматическое удаление нецифровых символов при вводе или вставке значений. Это решает распространенную проблему: при копировании числа из таблицы с разделителями разрядов фильтр раньше мог не применяться из-за пробелов или лишних символов — теперь они удаляются автоматически.

Иерархический фильтр получил опцию «Поиск без лимита»: теперь на выбранном уровне иерархии можно искать значения по всему справочнику, в том числе если записей более 5000. Ранее поиск в больших справочниках был ограничен, что создавало неудобства при работе с крупной НСИ (нормативно-справочная информация).

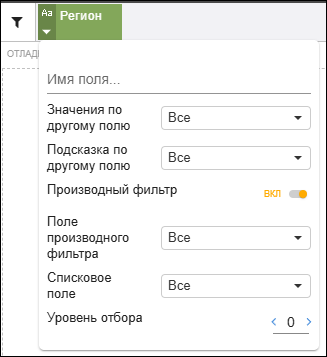

Опция «Имя по другому полю» в контейнере фильтров переименована в «Значения по другому полю» и теперь применяется глобально — в контейнере фильтров, боковой панели и верхней панели индикации примененных фильтров.

Интерфейс портала

В настройках аналитического портала улучшено управление порядком папок на главной странице: оптимизировано расположение кнопок перемещения, добавлена подсветка перемещаемой папки с сохранением её позиции на экране, папка «Без группы» закреплена внизу списка.

Исправленные ошибки
В релизе закрыто восемь ошибок. Среди ключевых — некорректное отображение даты окончания в диаграмме Ганта при масштабе по дням и неделям, неработающая кнопка «Свернуть» в диаграмме Ганта внутри контейнера страниц, ошибка применения фильтра из контейнера к столбчатой диаграмме при включенной панели индикации, сбой при выгрузке отчета в Excel из-за подстановки переменной, а также задваивание элементов при использовании контейнера страниц.
Обновление уже доступно для развертывания. Полный список изменений — в технической документации в нашей Базе знаний.
